Fasering nieuw sportpark
Donderdagavond is er door de gemeenteraad een akkoord gegeven op de kredietaanvraag betreffende de herstructurering van onze sportcomplex De Boekhorst. Meer specifiek van de sportvelden en de interne infrastructuur. Onze bouwcommissie heeft op dit moment gesprekken met de architect over de indeling en inrichting van onze accommodatie. Daarmee kunnen we nu ook richting onze leden de fasering uiteen zetten en alvast wat verwachtingen managen aangaande de komende werkzaamheden en mogelijke hinder (die natuurlijk zoveel mogelijk voorkomen wordt) die we daarvan kunnen ondervinden.

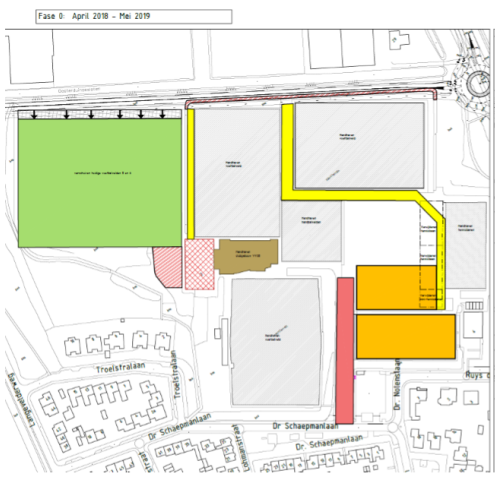

Fase 0 – periode april 2018 t/m mei 2019:
- Voorbereidende werkzaamheden op terrein;
- Kappen bomen;
- Aanbesteding derde kwartaal 2018;
- Start uitvoering vierde kwartaal 2018;
- Aanleg IT-riool rondom terrein vanwege advies Waterschap;
- Verleggen kabels en leidingen;
- Slopen sporthal mei 2019;
- Aanleg tijdelijke bouwwegen; start bouwweg over veld 2 september 2018 (± 5-6 meter breed)
- Tijdelijke verlegging natuurgrasvelden 5 en 6 vanwege start aanleg verbindingsweg derde kwartaal 2018;

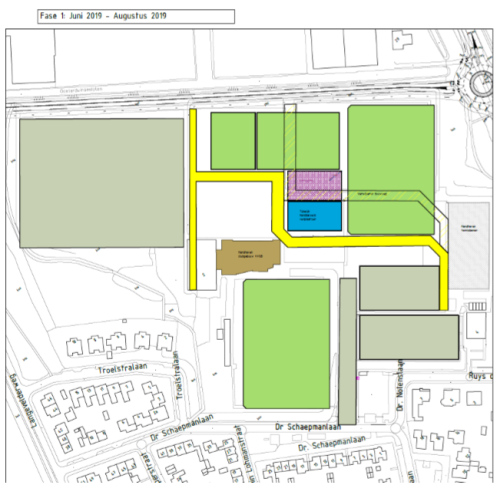

Fase 1 – periode juni 2019 t/m augustus 2019:
- Kunstgras aanbrengen op hoofdveld 1;
- Draaien van kunstgrasvelden 3 en 4a en 4b (multi-functionele velden);

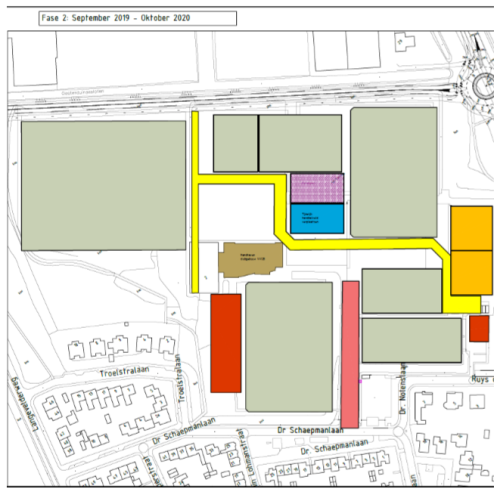

Fase 2 – periode september 2019 t/m oktober 2020:
- Start en oplevering bouwkundige werkzaamheden clubgebouwen;
- De oude kantine van VVSB wordt gesloopt als het gebouw van VVSB is gebouwd en de verhuizing heeft plaatsgevonden;

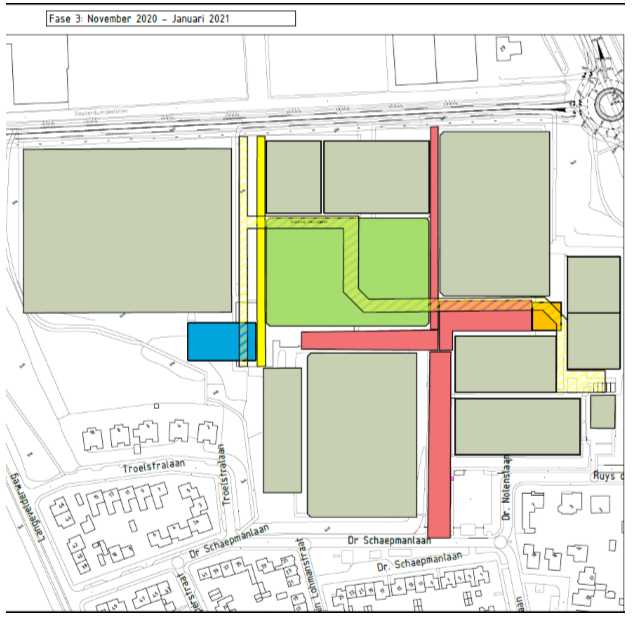

Fase 3 – periode november 2020 t/m januari 2021:
- Inrichten terrein met definitieve verhardingen;

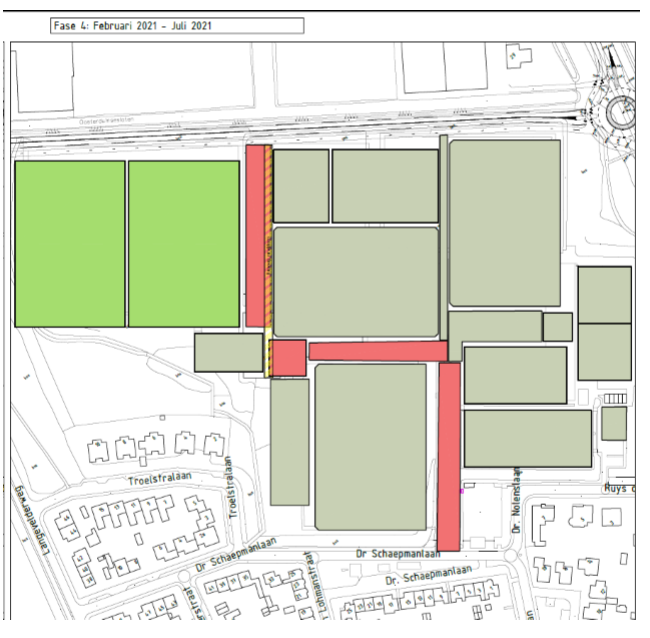

Fase 4 – periode februari 2021-juli 2021
- Aanleg nieuwe handbalveld;
- Verleggen natuurgrasvelden 5 en 6; (gefaseerd)
- Graven watergangen en aanleg rest waterhuishoudingssysteem;
- Inrichten terrein met definitieve verhardingen;
